【詳盡講解】裝修流程全拆解:11個工序階段、室內設計步驟與工期估算
想了解香港室內設計流程同裝修工序?CLAY Interior Design 為你詳細拆解從度尺報價、空間規劃到完工交吉嘅每一步,助你輕鬆打造理想屋企。立即睇詳情!
好多業主問嘅第一條問題係:「裝修個流程係咪傾完要求、畫圖、開工、收貨?」
表面上係咁。但做咗十幾年,我可以話你知:裝修流程唔係一條直線,而係一個不斷來回修正嘅循環。特別係香港呢種細單位、舊樓多嘅環境,好多位踩咗落去先知出事。
呢篇文分兩部分:先完整拆解 11 個工序階段(3 個設計階段 + 8 個施工階段),每個階段做乜、預幾耐、有咩位要留意;再拆解 7 個最常見嘅流程迷思。唔係 sell 你搵設計師,係想你做決定前知多啲。
第一部分:完整裝修流程 11 個階段
以下工期以工作天計算,按單位面積分三個級距:600 呎或以下、800–1,599 呎、1,600–2,999 呎。部分階段(木工前期、雜項安裝)同其他工序重疊進行,所以冇獨立工期。
設計階段(階段 1–3)
階段 1|確認平面佈局方案
- 詳細討論空間規劃、功能分區、動線安排
- 根據客戶需求同現場情況,初步確定整體設計方向
- 完成平面佈局圖,待客戶確認
預計工期:600 呎或以下約 5 個工作天|800–1,599 呎約 8 天|1,600–2,999 呎約 12 天
設計師提醒|畫圖前先量電器。雪櫃、洗衣機、焗爐嘅實際尺寸決定咗櫃身深度同插座位置。好多人到訂造傢俬階段先發現雪櫃塞唔入,嗰時已經改唔到圖。
階段 2|3D 效果圖製作
- 根據已確認嘅平面佈局,建立詳細 3D 模型
- 選擇主要材質、顏色搭配、燈光效果,製作逼真效果圖
- 讓客戶更直觀預覽未來家居樣貌
預計工期:8 天|12 天|18 天
設計師提醒|效果圖嘅燈光係渲染出嚟,唔等於實際光暗。睇圖時要問清楚每盞燈嘅色溫(2700K 定 4000K)同亮度,唔好淨係睇個 feel。
階段 3|效果圖修改確認
- 與客戶一同審閱 3D 效果圖,收集修改意見
- 針對反饋調整,直至客戶完全滿意
- 最終確認效果圖,作為後續施工依據
預計工期:16 天|24 天|36 天。呢個係整個設計期最長嘅一環,通常佔設計時間一半以上。
設計師提醒|修改次數要喺合約寫清楚。大部分公司包 2–3 次修改,之後逐次收費。與其分三次講三個家人嘅意見,不如第一次審圖就集齊全家意見一次過講 —— 呢個係最燒改圖次數嘅位。

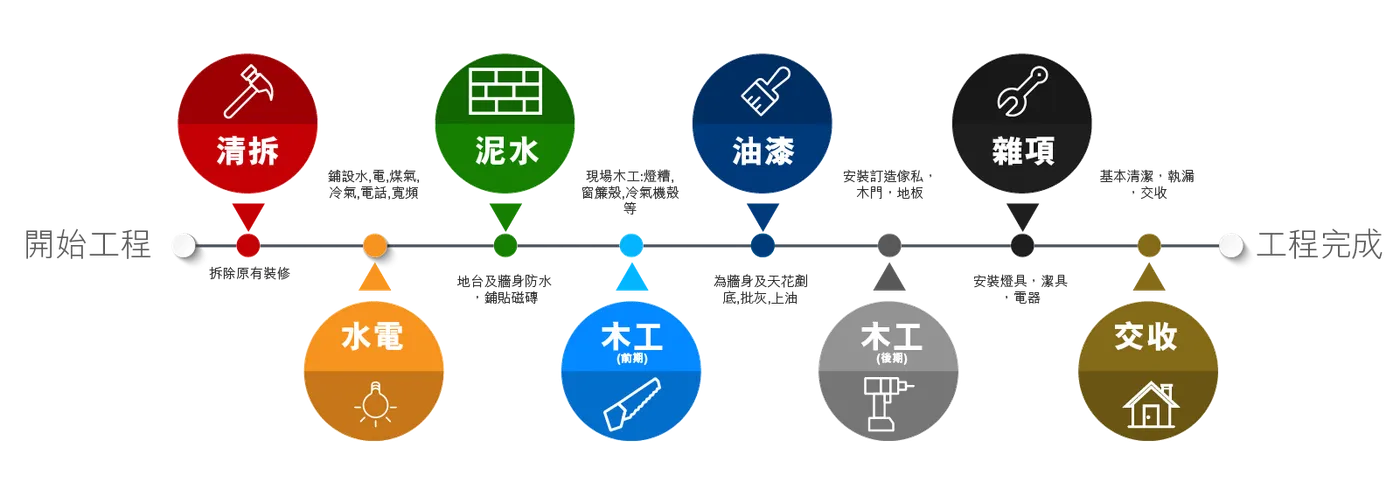

施工階段(階段 4–11)
階段 4|清拆
- 正式開工前,確保已購買保險,並向屋苑管理處申請裝修、搭棚
- 拆除唔需要嘅舊間隔同裝修:磁磚、地板、入牆家俬
- 開工前與戶主覆實需要保留嘅項目,避免拆錯
- 拆煤氣爐須由認可承辦商進行,戶主或需聯絡煤氣公司安排
- 此階段開始選購後續工序材料:鋁窗、分體式冷氣、磁磚
預計工期:5 天|8 天|12 天
設計師提醒|拆之前影相。每一面牆、每個角落影低,特別係喉管同電線走位。拆完之後有爭議(例如師傅話「本身就係咁」),啲相就係你唯一嘅證據。
階段 5|水電
- 完成拆除後,再次確認電掣插座數量、電燈、家具、冷氣位置及來去水口位置
- 鋪設水喉、電線、煤氣喉、電話線、寬頻線及冷氣管線
- 如需更換煤氣喉,需安排煤氣公司上門
- 如需改動外牆去水喉、換窗、裝分體冷氣機、熱水爐煙囪,可能需要搭棚
預計工期:10 天|15 天|23 天
設計師提醒|插座數量寧多勿少。喺水電階段開多一個插座可能幾百蚊,裝修完先加就要拆牆重新拉線,成本差十倍。特別係床頭、書枱、廚房枱面呢幾個位。
階段 6|泥水
- 平整地台同牆身,進行防水處理
- 鋪貼磁磚係呢個階段主要工序
- 部分磁磚款式需提前 2–3 星期預訂,通常喺清拆前同戶主溝通落單
- 浴缸安裝需配合泥水工程,應提早購買並預留送貨時間
預計工期:10 天|15 天|23 天
設計師提醒|防水做完要「試水」:封住地漏放水浸 24 小時,落樓下鄰居度檢查天花。呢一步好多人慳咗,但漏水返工要拆晒磁磚重做,成本係試水嘅幾十倍。
階段 7|木工(前期)
- 泥水完成後開始製作現場木工:燈槽、隱藏窗簾路軌木殼、隱藏冷氣機木殼、假天花、特色牆
- 訂造傢俬(入牆櫃、廚櫃、地台床)稍後運到單位安裝
- 此階段會再次「覆尺」,確保訂造傢俬尺寸精準
- 如有嵌入式電器(焗爐、洗碗機),可喺此階段提供尺寸確認訂造傢俬尺寸
預計工期:與油漆階段重疊進行,冇獨立工期
設計師提醒|覆尺要你自己在場。假天花高度、燈槽深度呢啲喺圖紙上係數字,現場先睇得出對唔對。特別留意冷氣機殼預留位 —— 太貼實會影響出風同日後維修。
階段 8|油漆
- 油漆同木工通常同時進行,油漆師傅會不時出現直至工程完結
- 部分木工項目需以油漆填補縫隙(「收口」)及補油
- 完整牆身天花油漆工程包括:剷底(剷去舊乳膠漆及底灰)、批灰、上油
- 施工時會做好保護,避免污染其他位置
預計工期:15 天|23 天|35 天
設計師提醒|批灰要求要寫明幾多層。一般兩層批灰打磨,追求平滑就要三層。呢個唔寫清楚,報價低嗰間好可能只做一層,上完油光線一斜就見晒波浪。
階段 9|木工(後期)
- 油漆大致完成後,訂造傢俬運到單位裝嵌
- 安裝木門、門框、木地板
- 木門提早 3–4 星期同戶主選購;木地板最少 1 星期前購買
- 訂造傢俬「收口」好重要,提升美觀之餘可以防塵、防蟲
預計工期:25 天|38 天|57 天。呢個係整個施工期最長嘅階段。
設計師提醒|訂造傢俬到場先驗再裝。板材有崩角、色差、封邊唔齊,裝上牆之後先發現就好難換。要求師傅開箱時你在場檢查。
階段 10|雜項安裝
- 安裝訂購嘅潔具:瓷盆、鋅盆、馬桶、水龍頭
- 安裝燈具、掣面、電器、窗台石
預計工期:與後期木工重疊進行,冇獨立工期
設計師提醒|潔具同水龍頭要夾埋一齊買。喉牙規格、出水位高度、盆嘅開孔數量要配對,分開買好易買到裝唔到,退貨又麻煩。
階段 11|交收
- 安排「基本清潔」工序,但完成後仍會滿佈灰塵,需自行或另請人做家居清潔
- 驗收單位時仔細檢查每個項目:門窗、插座、水龍頭、油漆
- 提供一年工程保修期,處理住落先發現嘅問題
預計工期:10 天|15 天|23 天
設計師提醒|驗樓當日帶三樣嘢:手機電筒(照角位同櫃底)、充電器(逐個插座試)、水平尺(試門同櫃身)。執漏清單要書面記錄,口頭講嘅唔算數。
整體工期估算
- 600 呎或以下:設計約 29 天 + 施工約 75 天 = 約 104 個工作天(約 5 個月)
- 800–1,599 呎:設計約 44 天 + 施工約 114 天 = 約 158 個工作天(約 7 個月)
- 1,600–2,999 呎:設計約 66 天 + 施工約 173 天 = 約 239 個工作天(約 11 個月)
以上為初步估算,實際時間會因應個別單位情況、設計複雜度、材料到貨期同大廈規定而有所不同。留意呢個數字包含設計期 —— 好多人淨係計施工期,所以覺得「點解拖咁耐」。
第二部分:7 個最常見嘅裝修流程迷思
迷思一|出圖就係一切?現場「度尺」先係靈魂
好多人以為設計流程係「傾好概念 → 出效果圖 → 開工」。
實際上,專業嘅室內設計公司喺出任何圖之前,一定會花時間去現場度尺(site measurement)同了解結構限制。香港樓宇標準樓底約 8 呎(2.4 米),但好多舊樓嘅橫樑深度、喉管走位、窗台偏移都會影響最終佈局。
如果只靠平面圖就落決定,到開工先發現實物同圖紙唔一樣,改動成本隨時多幾萬蚊。
迷思二|清拆係第一步,拆咗先諗設計
呢個相反係最伏嘅位。冇規劃就拆牆,好易拆咗唔應該拆嘅主力結構(structural wall),或者拆完發現新間隔唔 work。
正確流程係:先有完整設計圖(包括電掣位、冷氣位),然後先開始清拆。咁樣先確保拆完嘅空間係跟住設計行,唔會浪費時間同金錢。
迷思三|設計圖幾日就出到
好多人以為畫圖好快。其實真正嘅設計階段(design development)起碼要兩至三個星期,仲要視乎單位複雜程度。設計師要理解你嘅生活習慣、收納需求、電器尺寸,先畫得出啱你用嘅圖。
求其快,十居其九係後期改圖改到頭痕,仲要額外收改圖費。
迷思四|裝修工序愈快愈好
香港人習慣快,但裝修有好多隱藏工序需要等 —— 呢啲唔係拖延,係物理限制:
- 防水層要做三次,每次要乾透先好做下一層,快極都要三日
- 批灰後要等全屋乾透先可以上油
- 批盪後要等乾透先可以上油漆,縮短養護期就會出現裂紋或者發霉
迫師傅快,最終只會換來起泡、裂紋、漏水,之後要返手重做。另外,唔同地盤有唔同限制:舊樓結構唔夠好要做加固工序,或者要配合大廈指定嘅垃圾清運時間 —— 呢啲都會影響實際工期。
迷思五|流程唔可以「跳步驟」
其實每個項目都有獨特性,有啲位可以「跳步」或者「合併」嚟節省時間同成本:
- 改動唔涉及主力牆 → 唔需要結構工程師批核,可以跳過結構計算
- 只係翻新廚房 → 唔使做全屋設計概念圖階段
但有幾個步驟係絕對唔慳得:現場度尺、出施工詳圖、物料清單確認。呢啲係避免施工錯誤嘅基本防線。跳步驟嘅風險係後期執漏成本高過慳落嚟嘅設計費。
迷思六|施工圖等於現場
就算有齊施工圖,現場師傅一樣要應付好多「隱藏伏位」:牆身批盪厚度、地台斜水、窗台石嘅凹凸 —— 呢啲往往要喺開工後先見到。
專業團隊會喺每個工序中間安排中間驗收(interim inspection),例如一拆完舊裝修就檢查結構狀態,有問題即刻改圖。呢個彈性係流程入面最容易被忽略嘅部分。預咗有 3–5% 嘅變動空間,就唔會覺得被呃。
迷思七|搵判頭慳返設計費、報價單愈平愈好
判頭(contractor)同設計師嘅分工唔同:判頭專注施工,唔會幫你諗空間規劃、物料配搭、燈光效果。如果你自己有清晰規劃能力,搵判頭確實可以慳;但如果冇,到頭來可能買錯料、改錯色,又要重新訂貨,時間同金錢倒蝕。
至於報價單,經典伏位係只睇總數唔睇細項。有啲公司將項目拆得散,有啲漏報好多必要項目:修口費、垃圾清運費、後期保護費。
比較報價時要確認:係咪基於同一份設計圖、同一種物料規格?否則平嗰間最後不斷加錢,總數分分鐘仲貴。
總結
講到尾,裝修流程冇一條公式適合所有單位。但了解每個階段做緊乜、點解要等,可以令你行少好多冤枉路 —— 亦令你有能力判斷邊間公司講嘅嘢合唔合理。
如果你正準備裝修,或者對某個流程步驟有疑問,歡迎同我哋傾傾你嘅想法。分享經驗從來唔係硬銷,而係想更多人避開我見過嘅伏位。
